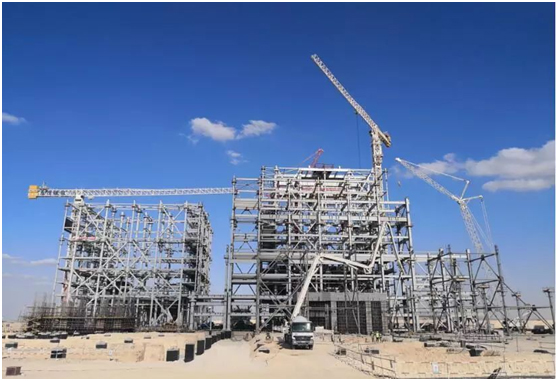

3月12日,由中国能建南方建投广东火电EPC建设的约旦阿特拉特2×235兆瓦油页岩电厂项目主变本体顺利完成卸船装车。
该项目单台主变重量为209.22吨,长9350毫米,宽3410毫米,高3750毫米。作为本项目最后一批重大件设备,广东火电以“严谨施工,认真履约”的态度,加强对当地运输单位运输能力、物流设施、气候状况、现场施工需求等方面的评估分析,秉着安全第一的原则,提前策划,确保人力和设备到位,加强作业交底,安排专人全程跟进、指挥主变作业,克服作业强度困难,顺利完成了主变卸船装车工作。

该项目是广东火电迄今为止承接单个合同金额最大的工程,也是中国企业在约旦的第一个大型项目。广东火电将继续做好主变由亚喀巴港口至项目所在地Attarat的转运工作,预计行程328千米,拟采用12轴线双纵列液压平板车,分两个批次转运,单个批次的运输周期计划为5至6天,两个批次时间间隔为一个主变的就位周期。
阿特拉特油页岩电厂项目位于约旦首都安曼南部约110公里的油页岩矿区,是约旦首台依靠其自有能源发电的电站,也是全球最大的油页岩电站,将采用世界上最先进的油页岩循环流化床锅炉,建设2台汽轮发电机组,每台机组净出力为235兆瓦,预计年消耗800万吨油页岩。项目投产后,年供电量达37亿千瓦时,可以满足约旦10%-15%的用电需求。该项目将改变约旦本国的能源结构,消除能源长期依赖外部市场的瓶颈。
